電力可取得
受電容量、A/B 路徑、UPS/發電機與保護協調,在設備採購前完成關閉。
Utility · SLD · RedundancyAI READY INFRASTRUCTURE
從「機房空間」到「可營運算力」。由最終 GPU 負載反推建築、機電、液冷與光纖條件,打造可直接承接 AI 設備的核心基礎。

規劃 → 設計 → 施工 → Commissioning → 營運交付
EXECUTIVE BRIEF
決策者只需要確認四件事:電力可取得、熱負載可排除、算力可上線、系統可營運;其餘由同一套容量模型與責任界面收斂。
受電容量、A/B 路徑、UPS/發電機與保護協調,在設備採購前完成關閉。
Utility · SLD · RedundancyRack kW、氣/液冷比例、CDU、流量、水質與排熱路徑同步驗證。
Heat Load · P&ID · DLCRack、Busway、AI Fabric、Fiber 與 OEM 介面完成整合及 Burn-in。
Rack · Fabric · Burn-inDCIM/BMS/EMS、NOC、SOP/EOP、KPI 與擴充台帳完整移交。
Operate · SLA · ExpansionMARKET SHIFT
房間級氣冷 · 一般企業流量 · 分散設備告警
直接液冷+殘餘熱 · 大量東西向互聯 · Token/Watt/SLA 閉環
ONE INTEGRATED FOUNDATION
東豐科技不是單一設備商,而是能把 AI 機房從規劃、施工到營運接起來的整合團隊。我們以未來設備的重量、用電、散熱與傳輸需求為起點,將跨包界面提前收斂。
Core & Shell 範圍聚焦於基礎工程、預留條件、界面標示與必要測試;IT 設備採購與最終上架可由選配 Fit-out 延伸完成。
Power
Cooling
Fiber
Control
Expansion
ENGINEERED FROM THE LOAD BACKWARD
容量目標、設備荷重、熱負載與網路頻寬,會直接決定 Core & Shell 的正確尺度。東豐從 AI 設備需求逆向整合每一項基礎條件。

FULL-STACK ARCHITECTURE

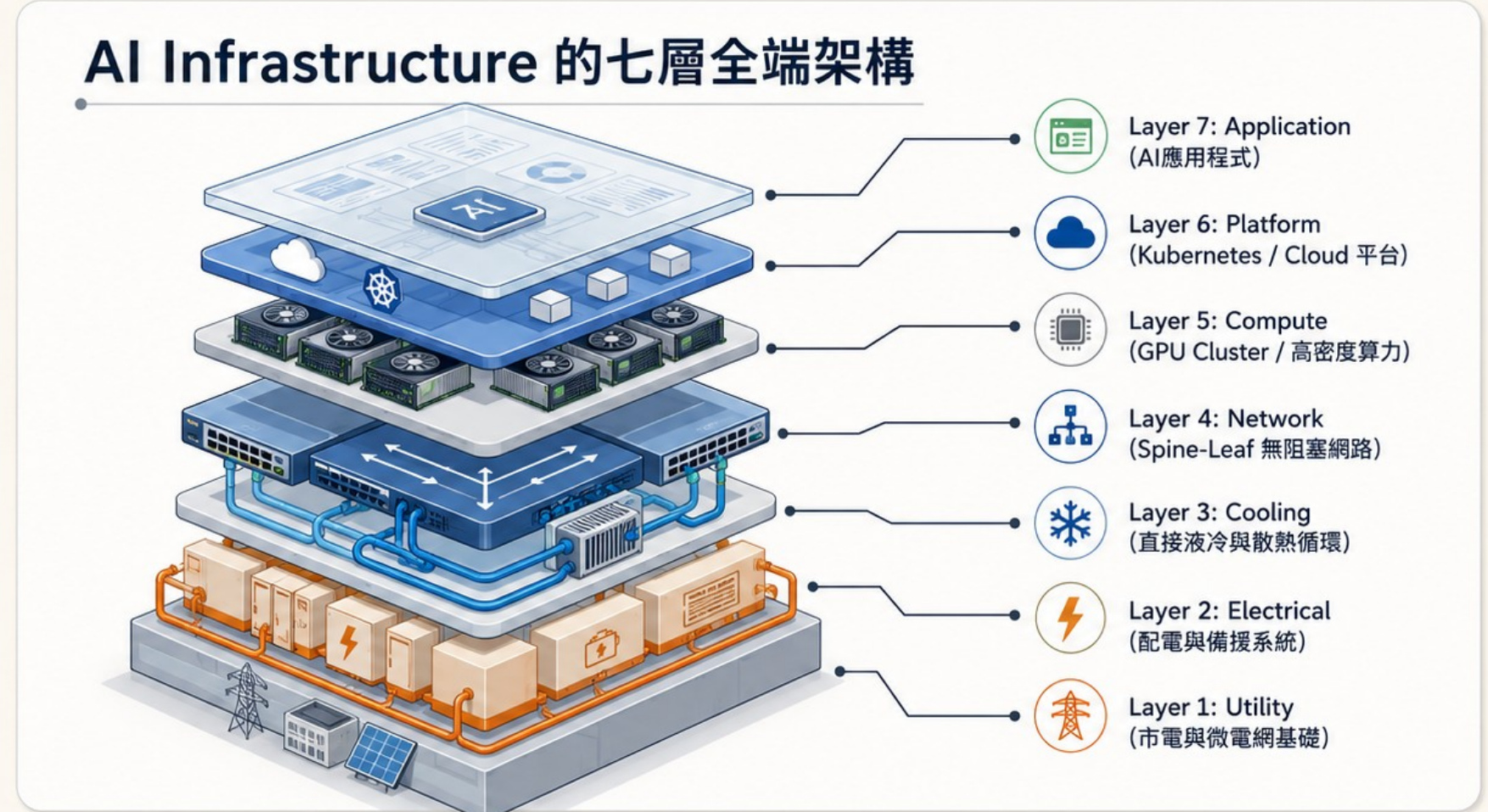

Utility → Electrical → Cooling → Network → Compute → Platform → Application。東豐直接負責 Core & Shell、MEP、消防、安全、監控、Commissioning 與維運;GPU、Storage、Active Network 或 Platform 由業主/OEM 採購時,東豐負責介面關閉。

ENGINEERING DEPTH
不是把設備並排,而是把容量、備援、介面、量測與維護條件做成完整級聯。

Utility、TR、Switchboard、UPS/STS、Busway、Rack PDU 一致設計。

Facility Water → CDU → IT Water,一次/二次側分離、可隔離、可監控。

從 GPU 東西向互聯,到 MMR、雙路由、跨 IDC 與跨境專線。

FACILITY ENGINEERING
同步關閉結構集中載重、設備搬運、冷熱通道、A/B 電力、光纖、一次/二次水路、消防與維修空間,讓風險以圖面、計算與測試被關閉。
18 WORK PACKAGES
17 項 AI Ready Core & Shell 基礎工程,加上 1 項選配 Fit-out。點選各項工程可查看主要工作與東豐價值。
建立可承載 AI 機房的建築本體、空間條件與設備基礎。
針對高密度 GPU 機櫃、液冷與電力設備進行補強。

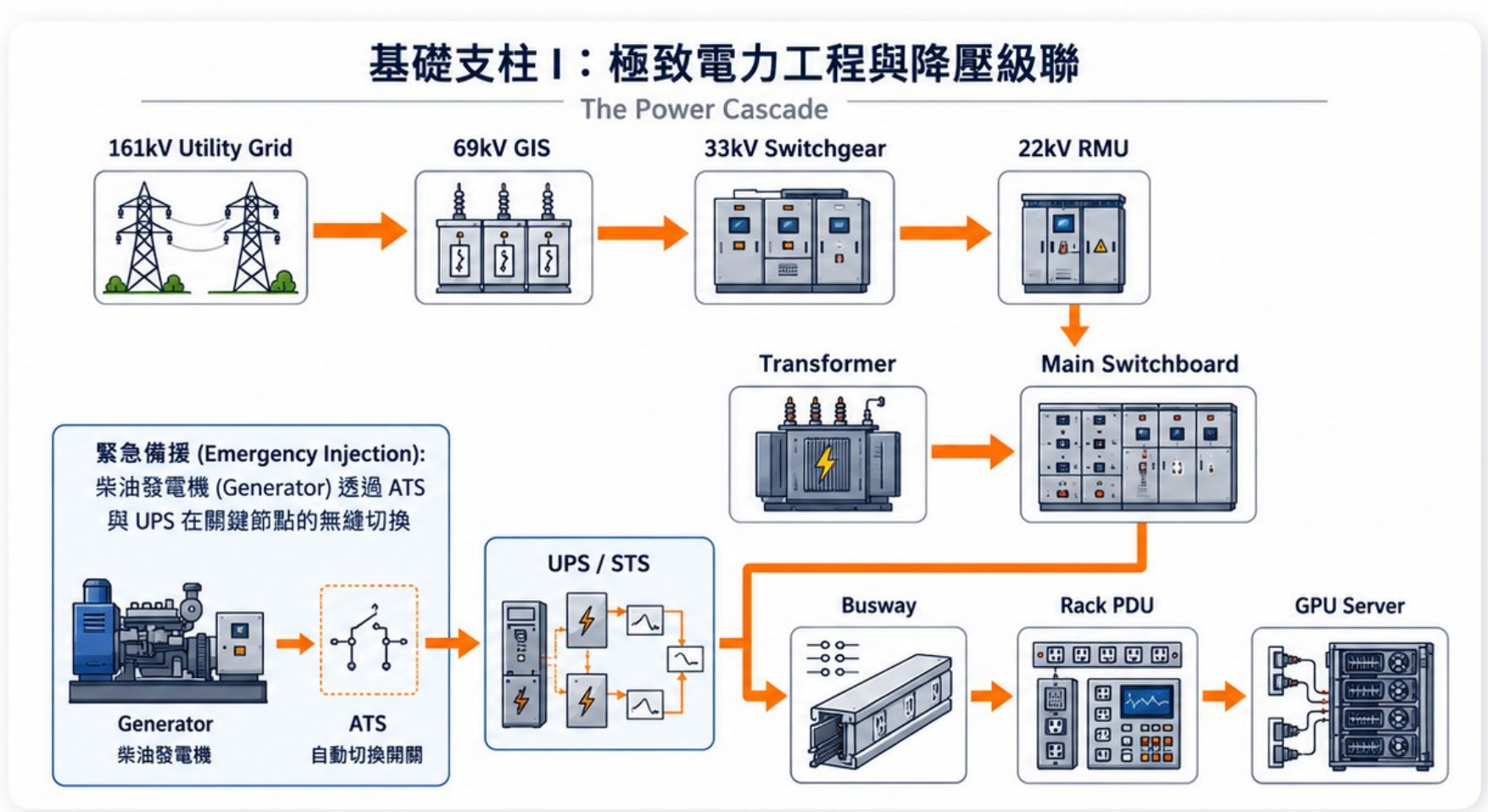

建立受電、變壓、配電與 A/B 路徑的高密度供電基礎。
預留 UPS、發電機、ATS/STS、Busway 與緊急供電條件。

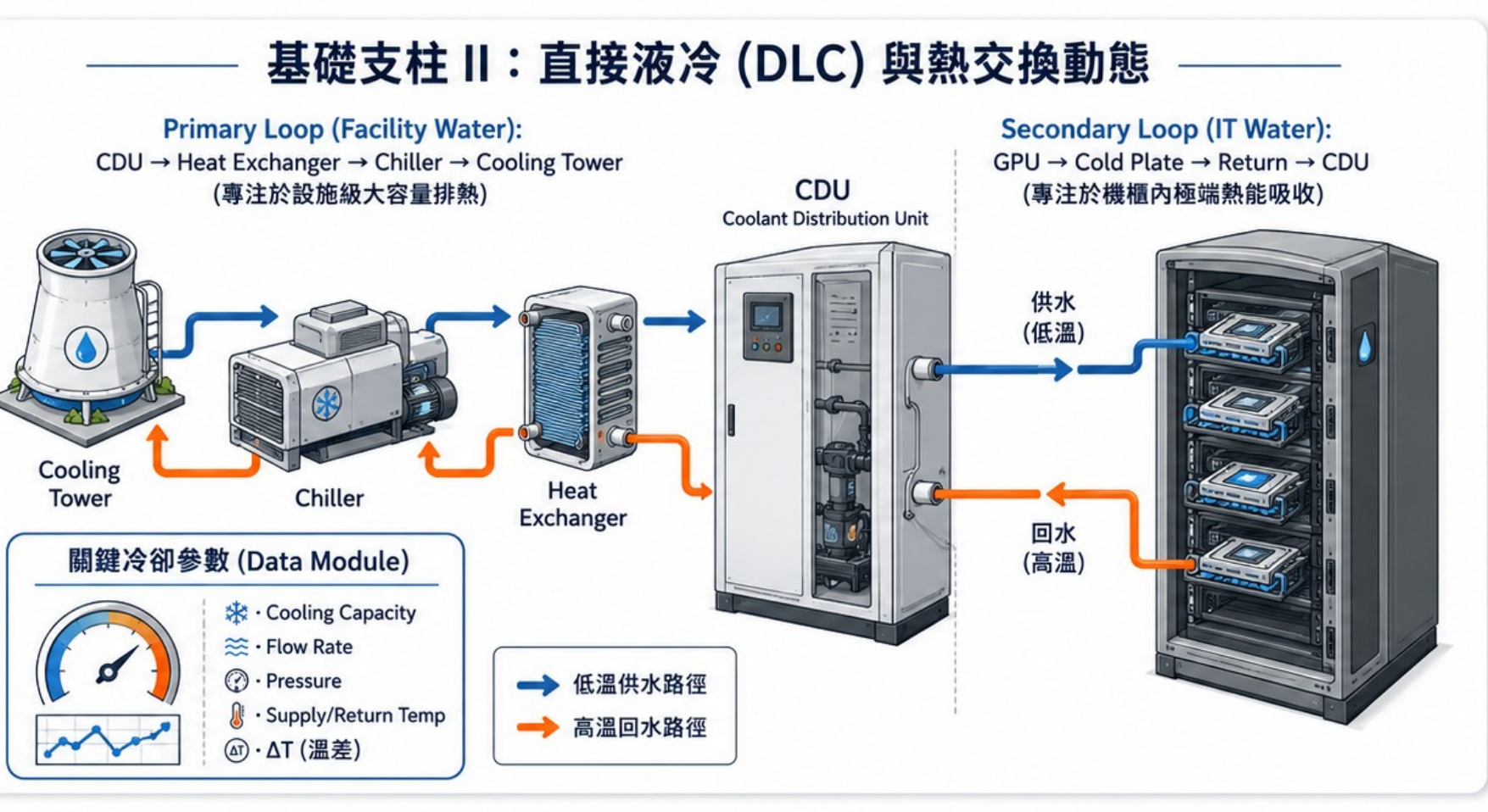

為高熱密度 AI Rack 建立氣冷、冰水與液冷共存基礎。
整合補水、排水、冷卻水、冷凝水與漏水風險管控。
完成偵測、滅火、防火區劃、排煙與逃生安全條件。

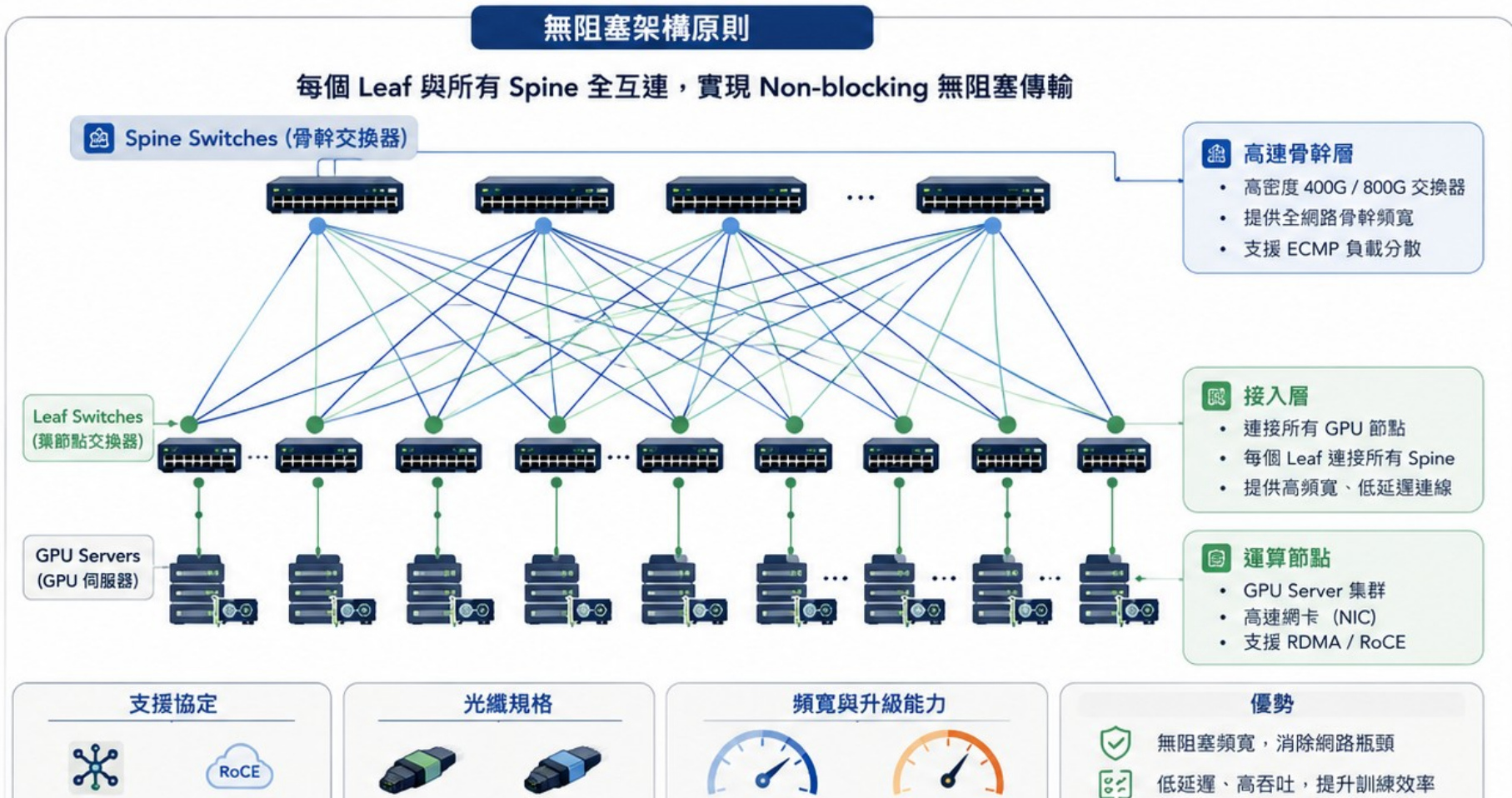

建立外部光纖引進、雙路由、管道與人手孔基礎。
建立電信匯聚、業者交接、MDF/MMR 與 ODF 管理。
建立 UPS、PDU、Busway 與機櫃供電的安全路徑。
建立 MMR、ODF、Network、Storage 與 AI Rack 間路由。
建立等電位、設備接地、防雷與弱電接地整合基礎。
預留建築、機房、設備與告警的集中監控介面。
建立安全分區、影像監控、門禁與訪客管制基礎。
確保大型設備可安全進場、定位、維護與汰換。
保留電力、冷卻、光纖、空間與監控的分期容量。
系統化確認建築、機電、光纖、消防與監控可交付。
在 Core & Shell 之後完成設備上架、末端整合與啟用。

CONTROL THE INTERFACES
高密度 AI 機房的風險不只在單一設備,而是在電、水、光纖、消防、監控與建築之間。東豐以容量表、介面表、預留點位表及竣工台帳,把跨包責任變成可執行、可驗收的工程文件。
ONE SOURCE OF TRUTH
每一個假設都要有 Owner、Source、Revision、Tolerance 與 Approval;未關閉的假設不得直接進入採購或施工。
容量、備援、環境條件與責任界面。
受電、短路、保護協調與 A/B 路徑。
一次/二次側、流量、壓差、水質與旁通。
空間、荷重、動線、維修條件與氣流。
採購規格、數量、交期、成本與風險。
測試腳本、見證點、容許差與簽認證據。

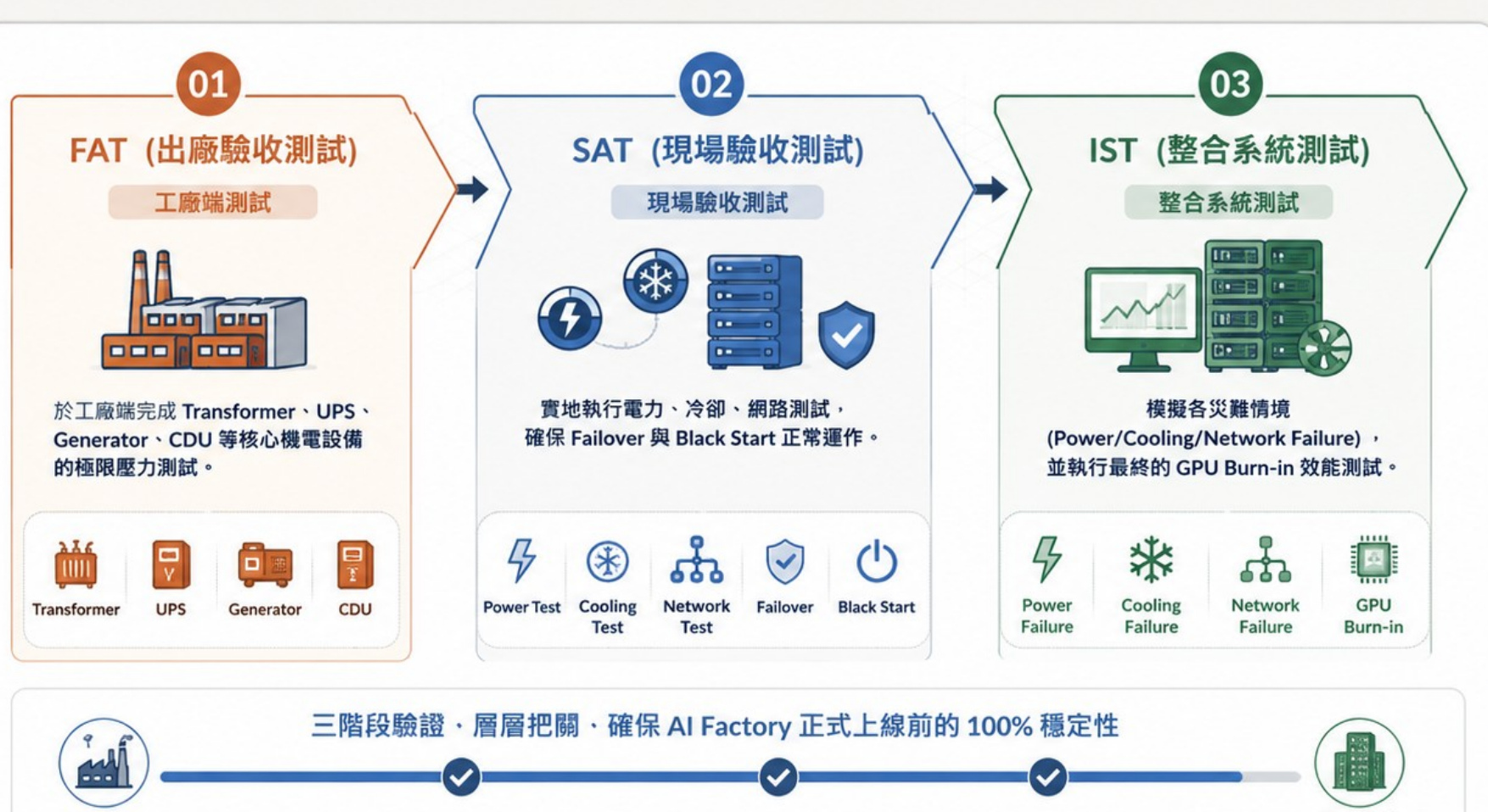

COMMISSIONING
東豐統籌驗收介面、失效情境、缺失關閉與營運移交,使測試結果可以追溯至圖說、設備、回路與點位。

設備商執行;東豐依約審查、見證並追蹤缺失。
協調電力、冷卻、控制與網路介面,確認單機功能。
模擬故障、切換、告警與恢復,證明整體韌性。
Test Script、趨勢、Punch List、As-built、O&M 與訓練。

OPERATE

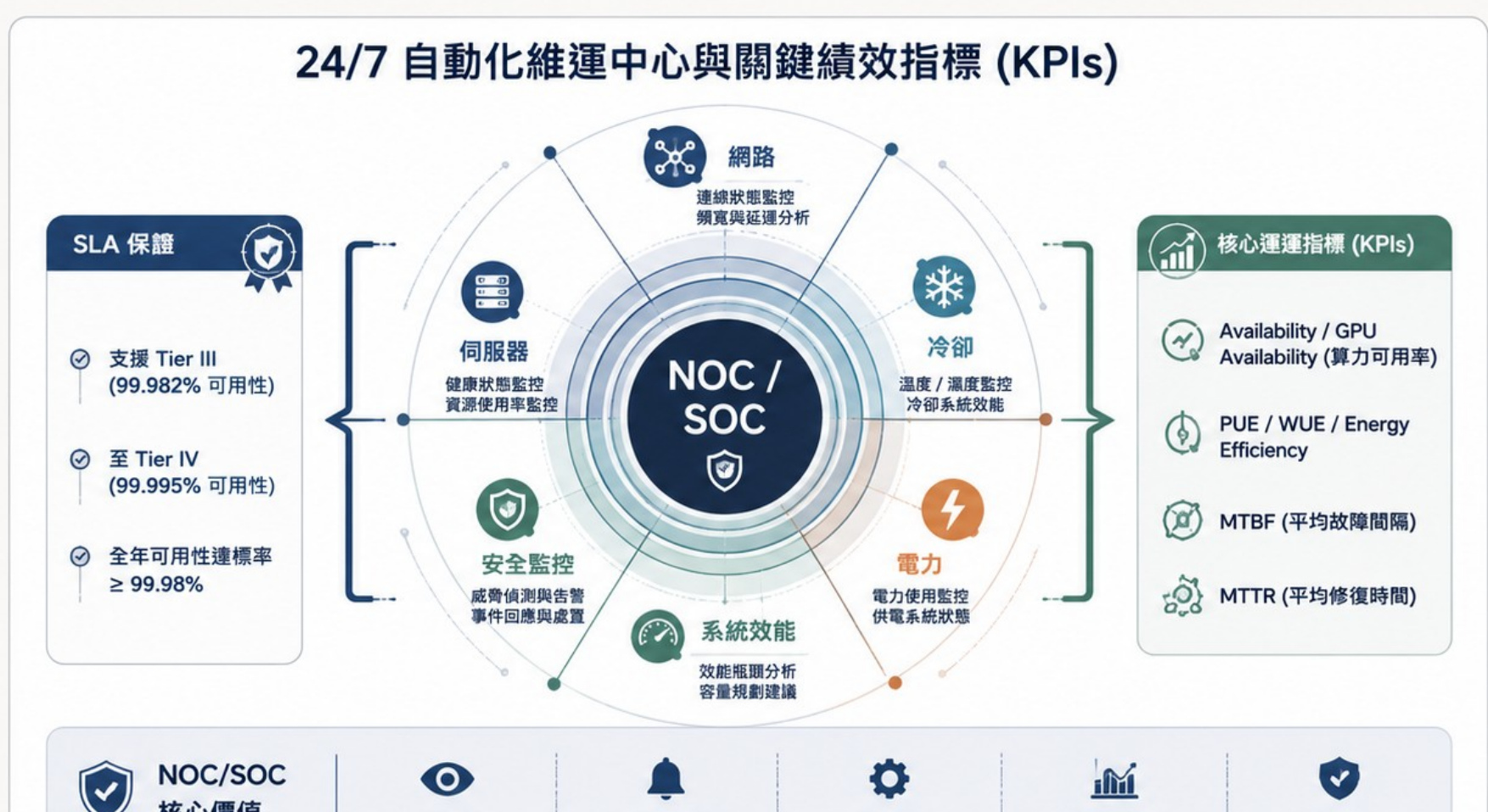

NOC/DCIM/BMS/EMS 將告警、效能、容量與成本形成閉環,並把營運數據回饋到下一期設計與擴充。

W.Media「Northeast Asia Cloud & Datacenter Awards」資料中心設計與工程團隊獎;表揚 DFT 在 IDC 設計、工程、施工與管理的團隊能力。

以上為簡報所載超算中心成果;TOP500/Green500 為該運算系統之榜單名次,PUE 為專案資料所載運轉指標,並非第三方資料中心等級認證。
DELIVERY MODEL
每個階段都有明確輸入、決策點與交付成果,讓工期、成本與未來擴充保持一致。
容量目標、設備清單、分期策略、法規及既有條件。
載重、電力、冷卻、光纖、安全與搬運條件協同。
圖說、計算書、材料、測試標準及跨包責任收斂。
材料檢驗、隱蔽紀錄、標示、防火封堵與變更控管。
單機、整合、情境測試、Punch List、竣工與教育訓練。
DFT DIFFERENCE
以可建置、可測試、可追溯、可擴充為共同標準,讓每一張圖說、每一個預留點位與每一項測試紀錄,都能直接服務未來營運。
不是用傳統機房規格硬套,而是從 GPU 荷重、用電、散熱與高速網路反推。
電力、冷卻、光纖與監控在同一界面下協調,降低跨包落差與現場重工。
測點、告警、標籤與竣工資料以未來 NOC 維運為交付標準。
先定義初期、二期與最終容量邊界,預留可隔離、可測試的模組化介面。
COMPANY FOUNDATION
設計、建置與維運共用同一套容量、維護與風險思維;資料中心、機電、光纖與 24×7 NOC 能力在同一窗口下整合。
資訊安全與隱私管理
私營電信與光纖服務
高低壓與配電工程
空調、冰水與配管
資料中心專業認證
網路與傳輸專業能力
PROJECT PORTFOLIO
專案總規模不直接等同東豐承攬金額或工作範圍;每一案例明確揭露狀態、DFT 角色與證據成熟度。

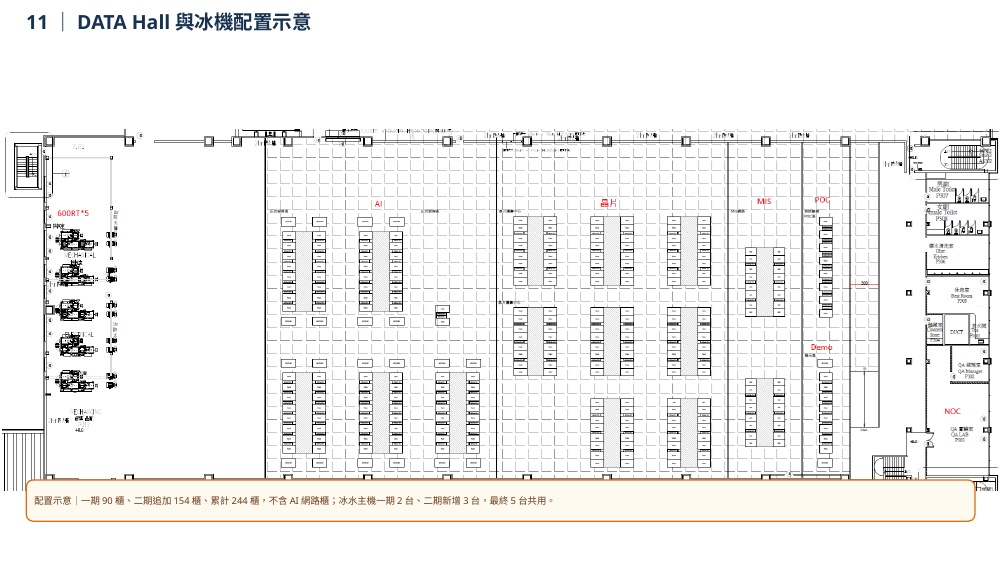

營運中北中雙 IDC 的中部核心節點,具大型冰水、發電、UPS、Busway、機櫃與 24×7 NOC。
已完成完成 Data Hall、Busway、Power、Cooling、UPS、監控與啟用交付,並保留後續擴充介面。

規劃/細設中多樓層高密度液冷 AIDC,持續校核結構、電力、消防、排熱與 OEM 介面。
設計監造提案依上市科技製造業的實際需求拆分氣冷/液冷,建立容量模型、BOD/IFC、招標與驗收架構。
MODULAR SCALE
容量跟著客戶需求、Benchmark 與投資 Gate 成長;Power Block、Cooling Block、標準模組與 Data Hall 可複製,並保留擴充期間不中斷既有關鍵負載的條件。

90-DAY READINESS
這是 Due Diligence、設計準備與投資決策 Sprint,不是「90 天完成整座機房」的工期承諾。
現勘、Utility、Fiber、水源、消防、法規、初版 Load 與 Top-Risk Register。
Due Diligence Report工作負載、OEM 介面、BOD、30% SLD/P&ID/Layout 與 Long Lead 策略。
30% Design PackageCapEx/OpEx、主時程、Cash Flow、採購、SAT/IST/Cx 與 Data Room。
Investment Decision PackCLEAR SCOPE BOUNDARY
BUILD THE RIGHT FOUNDATION
從容量評估、工程設計到 Commissioning,東豐科技協助您把 AI Data Center 的核心基礎一次建置到位。
啟動 90-Day Readiness 討論 ↗
